Ghi chú: KỸ THUẬT THI CÔNG HỆ THỐNG ĐIỆN
Chi tiết sản phẩm (*)1./ Ống điện âm tường. Định vị trí, chiều dài, cao, bề rộng đường cắt trên tường. Sau đó dùng máy cắt cầm tay cắt tường theo vị trí đã định trước.
Lắp đặt ống điện, đóng lưới tường những đường đã cắt nhằm đề phòng bị nứt tường về sau theo đường ống điện lắp trong tường.
Nghiệm thu đạt yêu cầu, xây dựng tiến hành tô tường.
2./ Ống điện âm sàn bê tông.
Dùng nước sơn làm dấu các vị trí hộp box trung gian trên sàn cốt pha khi đơn vị xây dựng thi công xong cốt pha sàn.
Đặt các hộp box theo vị trí đã định, dùng ống điện kết nối các hộp box lại, tạo thành đường dẫn ống dây điện nguồn cho các thiết bị. Công việc được thực hiện khi sàn đã lắp được 1 lớp thép.
Nghiệm thu đường ống, box, đạt yêu cầu tiến hành đổ bê tông sàn.
Khi đỗ bê tông sàn phải có người trực để xử lý khi có sự cố như: dẹp ống, bể ống, mất liên kết, …
3./. Lắp đặt hệ thống máng cáp.
Định vị cao độ, vị trí lắp các giá đỡ máng cáp.
Gia công các giá đỡ, lắp đặt vào các vị trí đã định vị, khoảng cách các giá đỡ máng từ 1,3m đến 1,5m.
Tại các vị trí máng cáp xuống tủ thì dùng co xuống và co lên, không cắt máng bằng thủ công để ghép tại vị trí rẽ ngã 3 ngã 4 của hệ thống máng, mà dùng phụ kiện (tê, co, chữ thập,…) chế tạo tại xưởng nhằm tránh trầy xướt cáp điện trong máng cáp.
Các máng cáp được kết nối đất bằng cáp đồng bọc PVC hoặc thanh đồng tạo thành hệ thống tiếp đất an toàn cho tuyến cáp.
Lắp máng và chỉnh sửa.
4./ Thông ống điện và kéo dây.
Xây dựng tháo cốt pha sàn, dùng dây nilông luồn vào ống điện.
Sau khi trần được tô thì tiến hành kéo dây nguồn và điều khiển cho các thiết bị.
Dây kéo được làm dấu từng tuyến, theo màu và pha.
5./ Kiểm tra dây và lắp thiết bị.
Test dây xem có thông mạch, có bị chạm chập trong quá trình kéo dây không, độ cách điện giữa các dây dẫn, độ rò rỉ dòng điện.
Dây được kiểm tra an toàn thì tiến hành lắp đặt thiết bị.
Sau khi lắp đặt thiết bị điện hoàn tất thì kiểm tra vận hành thử, dùng amper kẹp xác định dòng từng pha sau đó cân chỉnh dòng pha nhằm đảm bảo sự cân bằng pha trong hệ thống.
Tủ điện được gắn nhãn, sơ đồ chức năng từng thiết bị trong tủ.

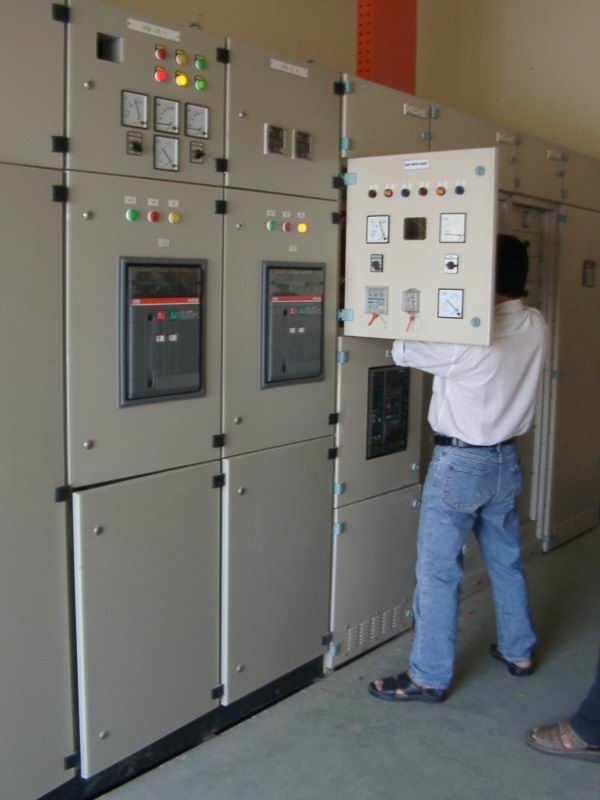

6./ Tủ điện.
Vẽ sơ đồ và vị trí lắp đặt các MCB trong tủ và kích thước tủ điện.
Gia công vỏ tủ điện theo bảng vẽ đã duyệt của chủ đầu tư.
Lắp đặt các thiết bị vào tủ hoàn chỉnh.
Kiểm tra độ cách điện, dòng rò ra vỏ tủ, đảm bảo an toàn điện và thiết bị đóng cắt.
Lắp đặt tủ vào vị trí của nhà và kết nối các đầu cáp vào - ra tủ.
Kiểm tra thứ tự pha và độ an toàn điện.
7./ Kiểm tra, nghiệm thu toàn bộ hệ thống.
Dùng đồng hồ đo điện trở cách điện, kiểm tra thông mạch tất cả các dây dẫn, đảm bảo tính an toàn và mỹ thuật của hệ thống.
Vận hành hệ thống:
+ Đóng điện toàn hệ thống theo từng cấp và ở chế độ không tải.
+ Cho hệ thống hoạt động ở chế độ có tải (đóng điện cho tải cũng theo từng cấp).
Chỉnh sửa lỗi kỹ thuật (nếu có).
Vệ sinh toàn bộ hệ thống.
Nghiệm thu hệ thống, bàn giao.
